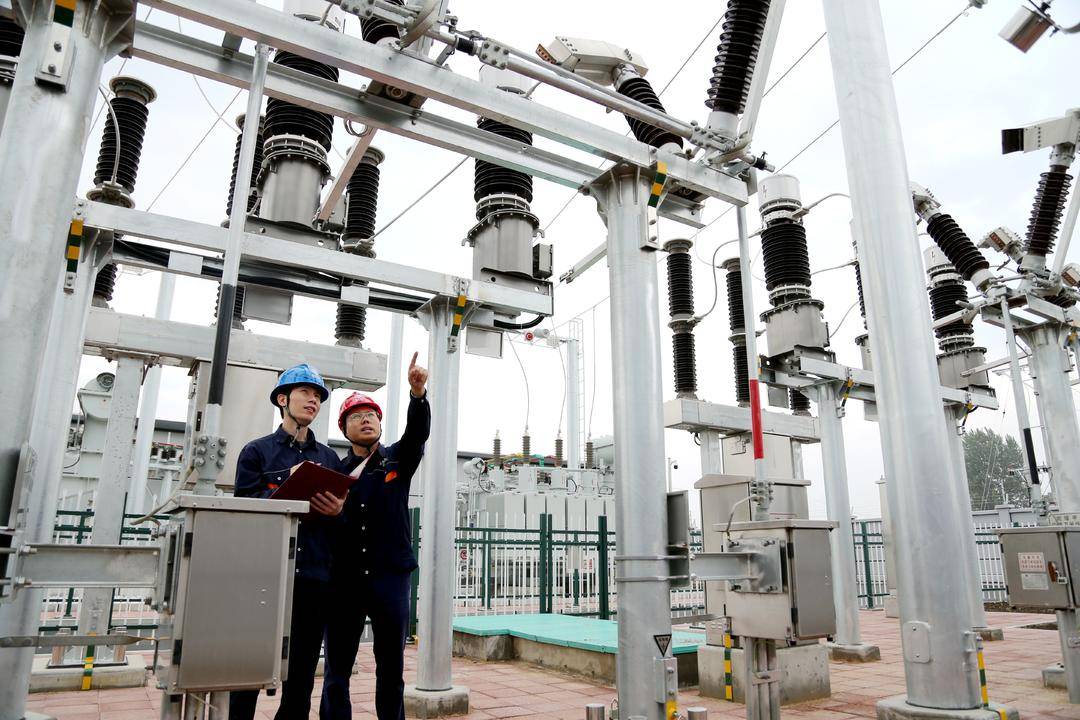

7月4日,记者获悉,经过11个月的施工建设,国网辽阳供电公司66千伏龙头输变电工程竣工投运。该工程计划工期13个月,实际用时11个月,提前2个月将“规划图”变成“竣工图”。

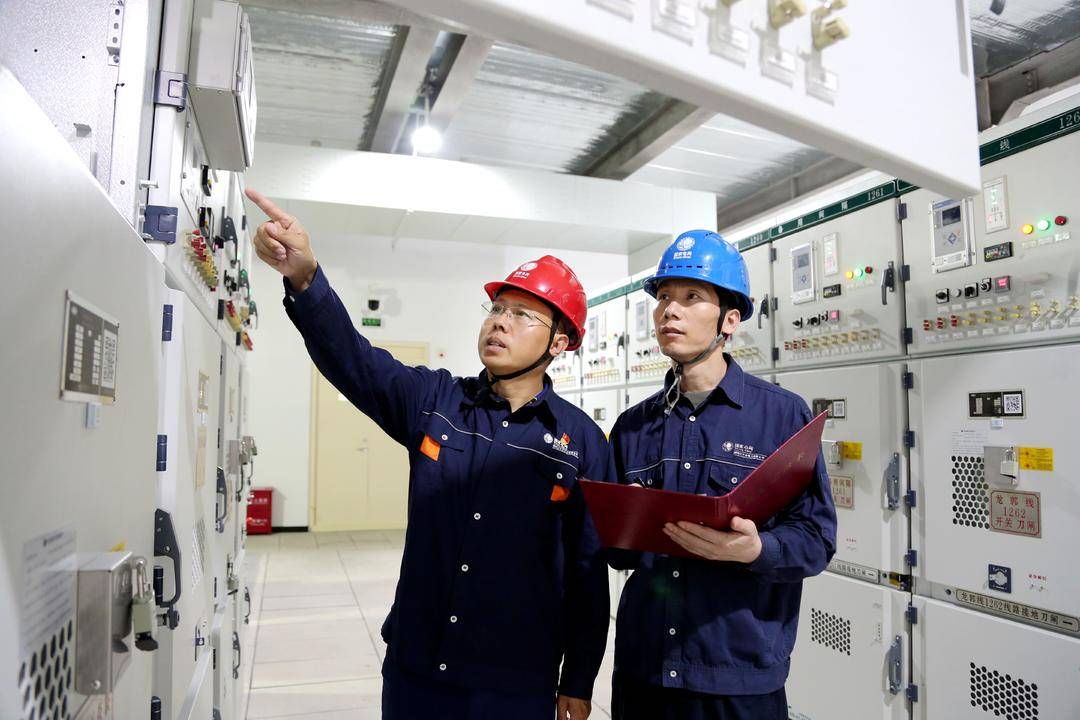

66千伏龙头变电站有本期及远期2回66千伏架空进线,线路变压器为组接线型式,1台20兆伏安有载调压主变压器, 1台10兆伏安有载调压主变压器(远期2台40兆伏安),本期16回10千伏电缆出线(远期24回),变电站为户外无人值班智能模块化变电站。

国网辽阳供电公司统筹管理,一手抓疫情防控不松懈,一手抓复工复产不停滞,合理调配人员、材料,确保各项工序衔接顺畅紧凑。同时,参建单位科学组织、优化工序,加班加点、日夜施工,确保关键节点务期必成,确保在夏季高峰负荷来临前顺利投运。
“66千伏龙头变的顺利投运,对辽阳西部地区在‘稳增长 调结构 惠民生’方面具有重要意义,极大改善了区域网架结构,有效解决辽阳西部地区农业‘井井通电’工程和袜业小镇针织工业园区生产用电需求。”66千伏龙头变项目经理鲁明涛说。

作为国网辽阳供电公司重点基建项目工程,66千伏龙头输变电工程项目站址为辽阳县小北河镇淤泥湖村南牛心坨,是辽阳县重要的工业聚集地和新型农业基地,有各类袜子生产企业300余家。此外,该工程能够满足耕地、旱田、水田等139平方公里电力负荷增长需求。 目前,“井井通电”工程改造机井51眼,新增电力负荷2210千瓦。
